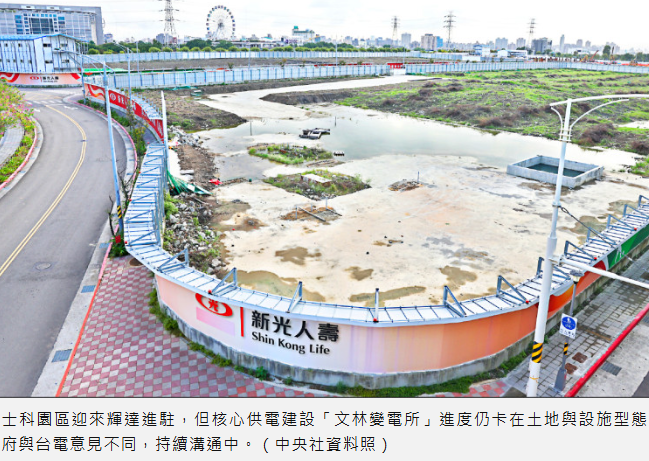

〔記者林菁樺/台北報導〕北士科園區迎來輝達進駐,但核心供電建設「文林變電所」進度仍卡在土地與設施型態,台北市政府與台電意見不同,持續溝通中;因北士科周圍的變電所空間飽和、難再擴充,台電評估,需新蓋文林變電所,但時程上若需配合輝達總部二〇二九年啟用,最晚明年初就要開始興建臨時變電所,台電盼北市府儘快提供園區土地,否則不利北士科產業發展與穩定供電。北士科穩供電 需新建文林變電所各縣市大搶輝達海外總部,一度因地上權轉讓出現僵局,最終北市與新壽解約,順利讓輝達能進駐北士科,但隨之而來的基本用電設施卻遲未解決。輝達總部本身雖不像大型資料中心屬於高耗電設施,但其設立後可望吸引供應鏈、研發中心與AI新創進駐,帶動整體用電需求持續增加。
